Avant de choisir un consultant lean : 3 mesures à avoir en main

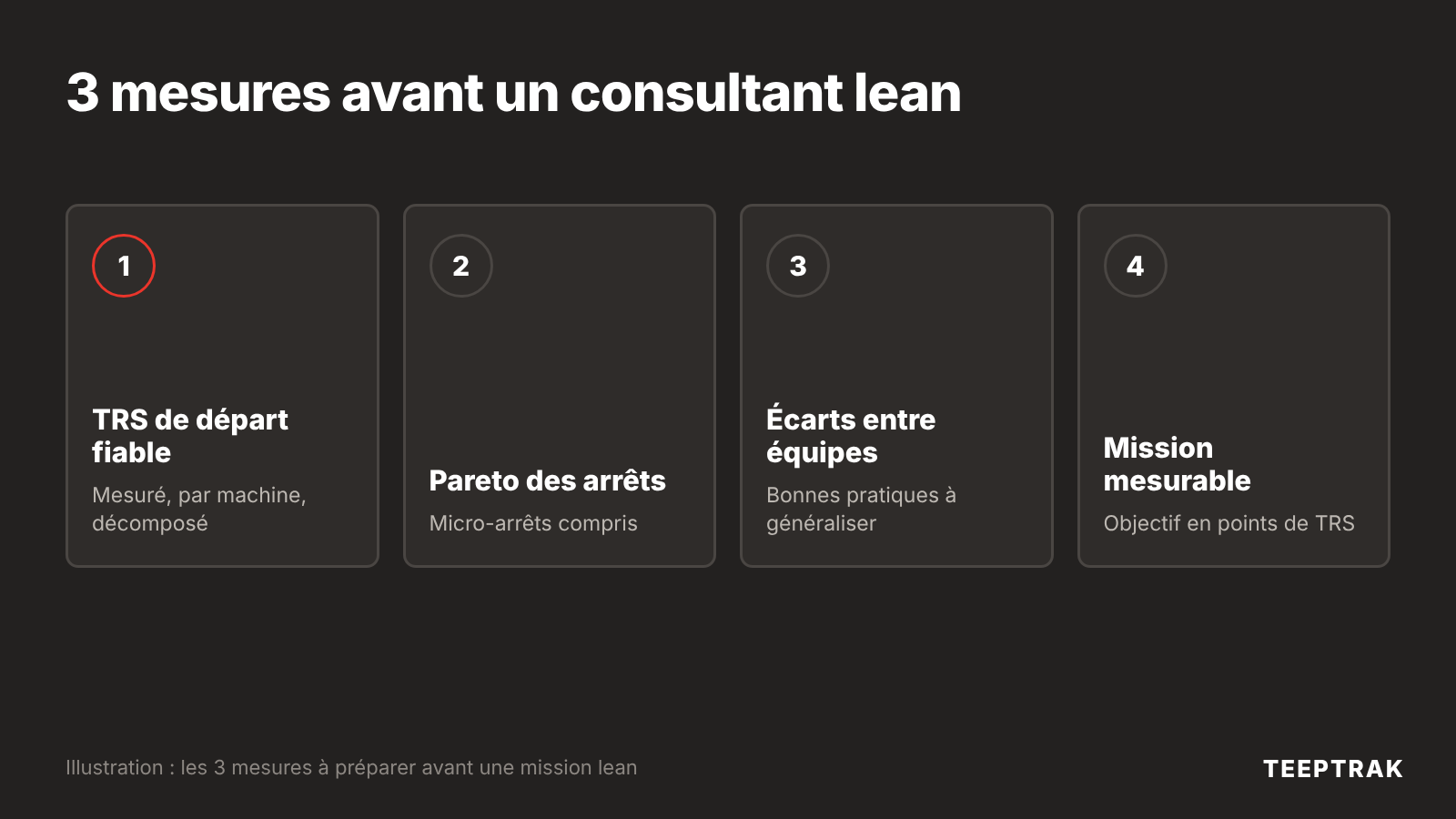

Schéma en quatre étapes : TRS de départ fiable, Pareto des arrêts avec micro-arrêts, écarts entre équipes, mission lean au gain mesurable

Écrit par Alyssa Fleurette

Oct 28, 2026

lire

Cet article s’adresse aux directeurs d’usine, responsables de production et responsables amélioration continue de PME industrielles qui s’apprêtent à faire appel à un consultant lean. Vous avez peut-être déjà comparé les profils et les devis. Reste une question que l’on se pose rarement avant la signature : quelles mesures avoir en main pour que la mission démarre vite et que son résultat se constate, au lieu de se discuter ?

En bref
  • Choisir le bon consultant lean ne suffit pas : il faut aussi préparer sa mission.
  • Trois mesures comptent : TRS de départ fiable, Pareto des arrêts, écarts entre équipes.
  • Les micro-arrêts doivent figurer dans le Pareto, sinon la perte de performance reste inexpliquée.
  • Avec ces mesures, le consultant analyse dès le départ et le gain se constate.

Choisir le bon accompagnement, puis préparer le terrain

Roozbeh Malmiry, de RNA Solutions, cabinet de conseil en excellence opérationnelle et digitalisation installé dans le Grand Est, a publié Consultant Lean indépendant ou grand cabinet de conseil : que choisir pour votre PME industrielle ?. Il y compare le consultant freelance, le cabinet à taille humaine et le grand cabinet selon quatre critères : proximité terrain, coût total, flexibilité et capacité technique. Dans sa FAQ, un conseil résume bien l’esprit de l’article : « Demandez des exemples chiffrés de missions réalisées dans des secteurs similaires au vôtre ». Parmi les exemples qu’il cite : les gains de TRS, la baisse du taux de rebut et la réduction des délais de livraison.

Ce conseil vaut aussi dans l’autre sens. Exiger des résultats chiffrés d’un consultant suppose de savoir d’où l’on part. Le même article indique que les missions durent généralement de 3 à 6 mois, avec des résultats mesurables en 4 à 8 semaines. Si les premières semaines servent à reconstituer l’existant (relevés à la main, extractions de tableurs, débats sur la « vraie » valeur du TRS), une bonne partie de cette fenêtre est consommée avant le premier chantier.

L’article de RNA Solutions aide à choisir le bon accompagnement. Celui-ci aide à le préparer, avec trois mesures à réunir avant le premier jour de mission.

Mesure 1 : un TRS de départ fiable

Le TRS de départ est la référence à laquelle le gain sera comparé. S’il est fragile, tout ce qui suit l’est aussi. Un TRS de départ fiable répond à quatre conditions :

  • Il est mesuré, pas déclaré. Les arrêts sont horodatés automatiquement, sans dépendre de la mémoire de l’opérateur en fin de poste.
  • Il est calculé par machine ou par ligne, pas seulement en moyenne usine, où les bons et les mauvais résultats se compensent.
  • Il est décomposé en disponibilité, performance et qualité, pour savoir quelle perte domine.
  • Il couvre une période représentative : toutes les équipes, le mix produit habituel, idéalement plusieurs semaines.

L’écart entre TRS déclaré et TRS mesuré surprend souvent. Par exemple, une ligne affichée à 75 % dans le reporting mensuel peut descendre sous 60 % une fois chaque arrêt compté : c’est une illustration, pas une règle. Mieux vaut découvrir ce type d’écart avant la mission que pendant.

Schéma en quatre étapes : TRS de départ fiable, Pareto des arrêts avec micro-arrêts, écarts entre équipes, mission lean au gain mesurable

Mesure 2 : le Pareto des arrêts, micro-arrêts compris

Le consultant demandera tôt ou tard où part le temps. La réponse attendue est un Pareto : les causes d’arrêt classées par durée cumulée et par nombre d’occurrences. Deux classements, car ils ne racontent pas la même histoire. Une panne de deux heures par mois et un bourrage de trente secondes répété cent fois par jour n’appellent pas le même chantier.

Le piège classique est l’absence des micro-arrêts. Trop courts pour être notés sur une feuille de production, ils disparaissent dans la perte de performance et donnent l’impression que la machine « tourne lentement ». Sur des lignes automatisées ou cadencées, ils pèsent pourtant souvent lourd dans la capacité perdue.

Pour que le Pareto soit exploitable :

  1. Définissez une liste courte de causes d’arrêt, compréhensible par les opérateurs (par exemple une quinzaine de codes pour démarrer).
  2. Captez automatiquement tous les arrêts, y compris les plus courts, puis faites qualifier les causes par les équipes.
  3. Séparez les arrêts planifiés (changements de série, maintenance préventive, pauses) des arrêts subis.
  4. Regardez le Pareto par machine et par semaine, pour distinguer les causes structurelles des incidents ponctuels.

Avec ce Pareto, le consultant choisit ses premiers chantiers sur des faits : SMED si les changements de série dominent, maintenance autonome si les petites pannes s’accumulent, flux et approvisionnement si les attentes matière arrivent en tête.

Mesure 3 : les écarts entre équipes et entre postes

Même machine, même produit, résultats différents selon l’équipe ou le poste : c’est l’un des signaux les plus riches pour une démarche lean, et l’un des plus rarement mesurés. Un écart persistant entre l’équipe du matin et celle de nuit peut venir d’un standard mal partagé, d’un réglage fait différemment, d’un support maintenance plus limité la nuit ou d’un approvisionnement qui ne suit pas.

L’objectif n’est pas de classer les équipes. Il est de repérer les bonnes pratiques à généraliser et les conditions qui pénalisent certains postes. Présentés ainsi, les écarts deviennent un sujet de travail collectif, et le consultant dispose d’une base concrète pour construire ou réviser les standards de travail.

Comment ces trois mesures accélèrent la mission

Réunies avant le démarrage, ces mesures changent la nature des premières semaines : le consultant analyse au lieu de collecter, et l’objectif de la mission peut être exprimé en points de TRS dès la proposition.

Mesure Ce qu’elle montre Ce que le consultant en fait Comment le gain se juge
TRS de départ fiable Le niveau réel et la perte dominante (disponibilité, performance, qualité) Fixe un objectif chiffré et réaliste TRS mesuré de la même façon, avant et après
Pareto des arrêts, micro-arrêts compris Où part le temps, en durée et en fréquence Priorise les premiers chantiers Recul des causes traitées dans le Pareto
Écarts entre équipes et postes Les pratiques et conditions qui font la différence Construit ou révise les standards Écarts resserrés entre équipes

Autre bénéfice, souvent sous-estimé : partager ces mesures avec les cabinets consultés avant de signer rend les propositions comparables. Chacun chiffre son approche sur la même base, et vous pouvez appliquer le conseil de RNA Solutions avec vos propres données.

Pour obtenir ces mesures sans mobiliser vos équipes pendant des semaines, TEEPTRAK installe un module câblé dans l’armoire électrique et un capteur en bord de ligne, en une heure environ par machine, sans connexion à l’automate. Le TRS est disponible en 48 h, chaque arrêt et micro-arrêt est horodaté automatiquement, et les opérateurs qualifient les causes. TEEPTRAK équipe plus de 700 usines dans plus de 30 pays. La méthode reste celle du consultant : la mesure lui donne un point de départ indiscutable et un moyen de suivre le gain semaine après semaine.

Pour aller plus loin

FAQ

Combien de temps faut-il mesurer avant le début de la mission ? Avec une mesure automatique, le TRS est disponible en 48 h, mais un point de départ représentatif doit couvrir toutes les équipes et le mix produit habituel. Deux à quatre semaines de données constituent une base solide dans la plupart des ateliers.

Faut-il partager ces mesures avec les consultants avant de signer ? Oui, sous forme de synthèse. Les propositions deviennent plus précises, les objectifs peuvent être exprimés en points de TRS, et vous comparez les cabinets sur une base commune.

Un TRS de départ bas est-il un problème pour la mission ? Non. Un TRS bas mesuré honnêtement indique un potentiel de progrès et oriente les priorités. Le vrai problème serait un TRS surestimé : il réduit l’ambition de la mission et rend le gain difficile à démontrer.

Votre TRS réel en quelques jours
Module câblé dans l’armoire, capteur en bord de ligne, environ une heure d’installation par machine, sans projet MES ni arrêt de production.

Demander une démo

Recevez les dernières mises à jour

Pour rester informé(e) des dernières actualités de TEEPTRAK et de l’Industrie 4.0, suivez-nous sur LinkedIn et YouTube. Vous pouvez également vous abonner à notre newsletter pour recevoir notre récapitulatif mensuel !

Proven optimization. Measurable impact.

Discover how leading manufacturers have improved their OEE, reduced downtime, and achieved real performance gains with proven, results-driven solutions.

Vous pourriez aussi aimer…

0 commentaires
