Antes de elegir un consultor lean: 3 mediciones que debe tener a mano

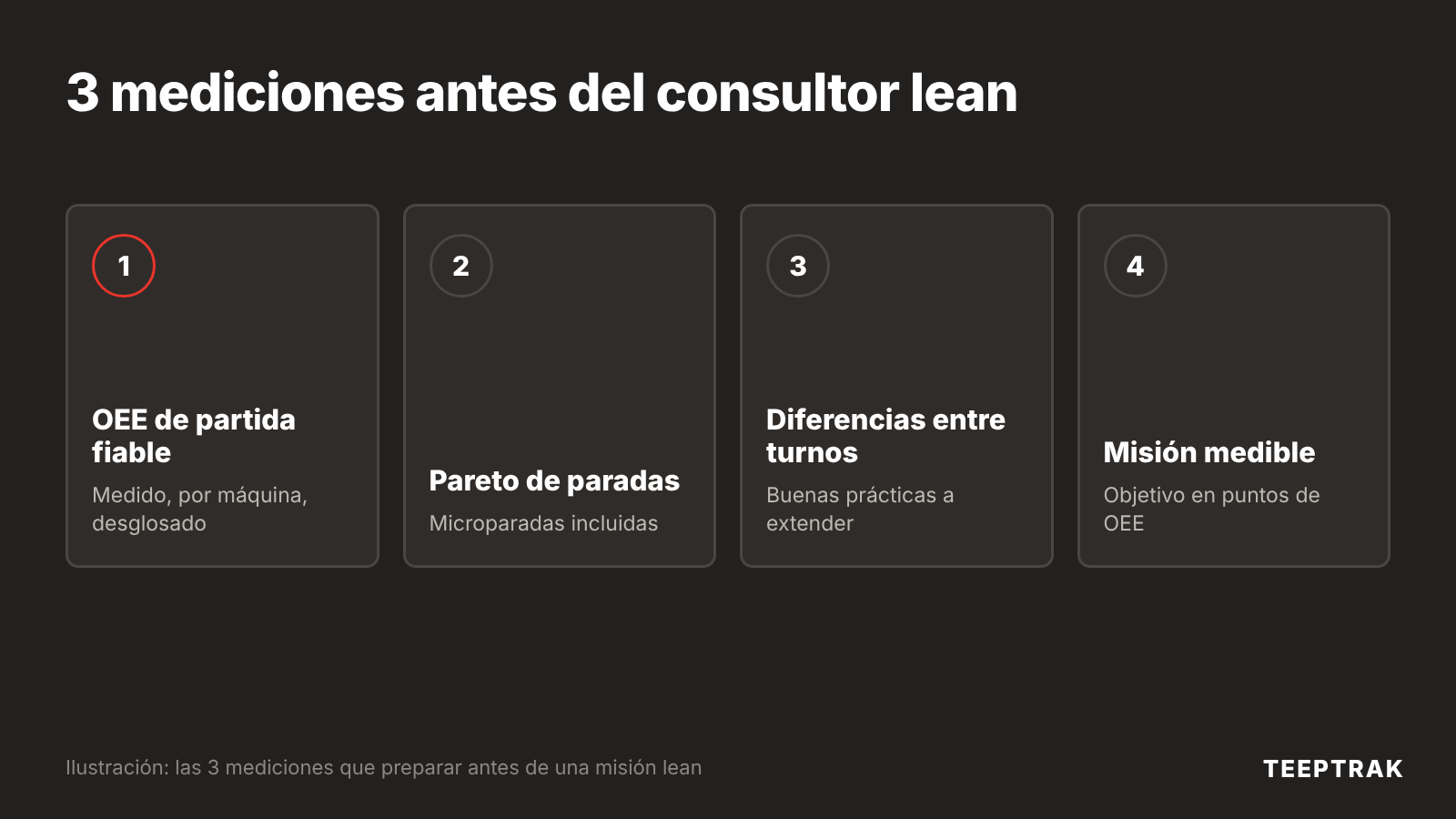

Esquema en cuatro pasos: OEE de partida fiable, Pareto de paradas con microparadas, diferencias entre turnos, misión lean con mejora medible

Escrito por Alyssa Fleurette

Publicado el 28 Oct. 2026

Tiempo de lectura:

Este artículo está dirigido a directores de planta, responsables de producción y responsables de mejora continua de pymes industriales que se disponen a contratar a un consultor lean. Quizá ya haya comparado perfiles y presupuestos. Queda una pregunta que pocas veces se plantea antes de firmar: ¿qué mediciones conviene tener a mano para que la misión arranque rápido y su resultado se constate, en lugar de discutirse?

En resumen
  • Elegir bien al consultor lean no basta: también hay que preparar su misión.
  • Tres mediciones cuentan: OEE de partida, Pareto de paradas, diferencias entre turnos.
  • Las microparadas deben figurar en el Pareto o la pérdida de rendimiento queda sin explicar.
  • Con ellas, el consultor analiza desde el primer día y la mejora se constata.

Elegir el acompañamiento adecuado y después preparar el terreno

Roozbeh Malmiry, de RNA Solutions, consultora de excelencia operativa y digitalización con sede en la región francesa de Grand Est, publicó Consultant Lean indépendant ou grand cabinet de conseil : que choisir pour votre PME industrielle ? (en francés). En él compara al consultor freelance, la consultora experta de tamaño reducido y la gran consultora según cuatro criterios: proximidad al taller, coste total, flexibilidad y capacidad técnica. En su FAQ, un consejo resume bien el espíritu del artículo: «Demandez des exemples chiffrés de missions réalisées dans des secteurs similaires au vôtre», es decir, pida ejemplos cuantificados de misiones realizadas en sectores similares al suyo. Entre los ejemplos que cita: mejoras de OEE, menor tasa de rechazo y plazos de entrega más cortos.

Ese consejo funciona también en sentido contrario. Exigir resultados cuantificados a un consultor supone saber de dónde se parte. El mismo artículo indica que las misiones suelen durar de 3 a 6 meses, con resultados medibles en 4 a 8 semanas. Si las primeras semanas se dedican a reconstruir la situación actual (registros a mano, extracciones de hojas de cálculo, debates sobre el OEE «real»), buena parte de ese margen se consume antes del primer proyecto de mejora.

El artículo de RNA Solutions ayuda a elegir el acompañamiento adecuado. Este ayuda a prepararlo, con tres mediciones que reunir antes del primer día de misión.

Medición 1: un OEE de partida fiable

El OEE de partida es la referencia con la que se comparará cualquier mejora. Si es frágil, todo lo que se construya encima también lo será. Un OEE de partida fiable cumple cuatro condiciones:

  • Se mide, no se declara. Las paradas se registran automáticamente con fecha y hora, sin depender de la memoria del operario al final del turno.
  • Se calcula por máquina o por línea, no solo como media de planta, donde los buenos y malos resultados se compensan.
  • Se desglosa en disponibilidad, rendimiento y calidad, para saber qué pérdida domina.
  • Cubre un periodo representativo: todos los turnos, el mix de producto habitual, idealmente varias semanas.

La diferencia entre el OEE declarado y el OEE medido suele sorprender. Por ejemplo, una línea que figura al 75 % en el informe mensual puede bajar por debajo del 60 % cuando se cuentan todas las paradas: es una ilustración, no una regla. Más vale descubrir ese tipo de diferencia antes de la misión que durante ella.

Esquema en cuatro pasos: OEE de partida fiable, Pareto de paradas con microparadas, diferencias entre turnos, misión lean con mejora medible

Medición 2: el Pareto de paradas, microparadas incluidas

Tarde o temprano, el consultor preguntará adónde se va el tiempo. La respuesta esperada es un Pareto: las causas de parada ordenadas por duración acumulada y por número de ocurrencias. Dos clasificaciones, porque no cuentan la misma historia. Una avería de dos horas al mes y un atasco de treinta segundos repetido cien veces al día no requieren el mismo proyecto.

La trampa clásica es la ausencia de microparadas. Demasiado cortas para anotarse en una hoja de producción, desaparecen dentro de la pérdida de rendimiento y dan la impresión de que la máquina simplemente «va lenta». Sin embargo, en líneas automatizadas o con cadencia fija suelen pesar mucho en la capacidad perdida.

Para que el Pareto sea útil:

  1. Defina una lista corta de causas de parada que los operarios entiendan (por ejemplo, unos quince códigos para empezar).
  2. Capte automáticamente todas las paradas, incluso las más cortas, y pida a los equipos que califiquen las causas.
  3. Separe las paradas planificadas (cambios de serie, mantenimiento preventivo, pausas) de las no planificadas.
  4. Analice el Pareto por máquina y por semana para distinguir las causas estructurales de los incidentes puntuales.

Con este Pareto, el consultor elige sus primeros proyectos basándose en hechos: SMED si dominan los cambios de serie, mantenimiento autónomo si se acumulan las pequeñas averías, flujo y aprovisionamiento si las esperas de material encabezan la lista.

Medición 3: las diferencias entre turnos y puestos

Misma máquina, mismo producto, resultados distintos según el turno o el puesto: es una de las señales más ricas para un enfoque lean y una de las que menos se miden. Una diferencia persistente entre el turno de mañana y el de noche puede deberse a un estándar mal compartido, a un ajuste hecho de otra manera, a un menor apoyo de mantenimiento por la noche o a un aprovisionamiento que no sigue el ritmo.

El objetivo no es clasificar a los equipos. Es identificar las buenas prácticas que conviene extender y las condiciones que penalizan a ciertos puestos. Planteadas así, las diferencias se convierten en un tema de trabajo colectivo, y el consultor dispone de una base concreta para construir o revisar el trabajo estandarizado.

Cómo aceleran la misión estas tres mediciones

Reunidas antes del arranque, estas mediciones cambian la naturaleza de las primeras semanas: el consultor analiza en lugar de recopilar, y el objetivo de la misión puede expresarse en puntos de OEE desde la propuesta.

Medición Lo que muestra Lo que hace el consultor con ella Cómo se juzga la mejora
OEE de partida fiable El nivel real y la pérdida dominante (disponibilidad, rendimiento, calidad) Fija un objetivo cuantificado y realista OEE medido del mismo modo, antes y después
Pareto de paradas con microparadas Adónde se va el tiempo, en duración y frecuencia Prioriza los primeros proyectos Retroceso de las causas tratadas en el Pareto
Diferencias entre turnos y puestos Las prácticas y condiciones que marcan la diferencia Construye o revisa los estándares Diferencias más reducidas entre turnos

Hay otro beneficio, a menudo subestimado: compartir estas mediciones con las consultoras consultadas antes de firmar hace comparables sus propuestas. Cada una valora su enfoque sobre la misma base, y usted puede aplicar el consejo de RNA Solutions con sus propios datos.

Para obtener estas mediciones sin movilizar a sus equipos durante semanas, TEEPTRAK instala un módulo cableado en el armario eléctrico y un sensor a pie de línea, en aproximadamente una hora por máquina, sin conexión al autómata. El OEE está disponible en 48 horas, cada parada y microparada se registra automáticamente con fecha y hora, y los operarios califican las causas. TEEPTRAK está presente en más de 700 plantas en más de 30 países. El método sigue siendo el del consultor: la medición le da un punto de partida indiscutible y una forma de seguir la mejora semana a semana.

Para saber más

FAQ

¿Cuánto tiempo hay que medir antes de que empiece la misión? Con una medición automática, el OEE está disponible en 48 horas, pero un punto de partida representativo debe cubrir todos los turnos y el mix de producto habitual. De dos a cuatro semanas de datos constituyen una base sólida en la mayoría de las plantas.

¿Conviene compartir estas mediciones con los consultores antes de firmar? Sí, en forma de resumen. Las propuestas se vuelven más precisas, los objetivos pueden expresarse en puntos de OEE y usted compara las consultoras sobre una base común.

¿Es un problema para la misión un OEE de partida bajo? No. Un OEE bajo medido con honestidad indica un potencial de mejora y orienta las prioridades. El verdadero problema sería un OEE sobrestimado: reduce la ambición de la misión y hace que la mejora sea difícil de demostrar.

Su OEE real en pocos días
Módulo cableado en el armario eléctrico, sensor a pie de línea, alrededor de una hora de instalación por máquina, sin proyecto MES ni parada de producción.

Solicitar una demo

Mantente al tanto

!Para no perderte las últimas noticias de TEEPTRAK y la Industria 4.0, síguenos en LinkedIn y YouTube. ¡También suscríbete a nuestro boletín para recibir el resumen mensual!

Optimización y resultados concretos

Descubre cómo grandes nombres de la industria han optimizado su OEE, reducido sus paradas y transformado su rendimiento. Resultados concretos y soluciones probadas.

También te podría interesar…

0 comentarios
粤ICP备19018741号-1
